Группа компаний Limak Marash была создана в 2015 году, объединив возможности российской компании «МАРАЩСТРОЙ» и турецкого строительного гиганта Limak Group (61-е место в TOP-250 международного рейтинга строительных компаний Engineering News Record 2019).
Компания Limak была основана в 1976 году. За 40 лет успешно реализовала более 160 проектов в 15 странах мира. Компания «МАРАЩСТРОЙ» была основана в 2004 году, успешно реализовав 40 проектов на территории РФ.
Компания имеет репутацию надежного подрядчика. Наши заказчики всегда остаются довольны качеством выполнения всех видов работ в срок.
Аэропорт Блез Диань - лучший аэропорт Западной Африки по мнению Международного совета аэропортов
В 2016 году турецкий холдинг Limak и компания Summa подписали договоренность о завершении строительства международного аэропорта Сенегала «Blaise Diagne» и обслуживании на протяжении 25 лет.
В развитие аэропорта инвестировано более 575 млн евро. Такой масштаб позволяет:
- увеличить пропускную способность пассажиров до значения более 5 млн человек в год;
- транспортировать более чем 50 000 тонн груза;
- обеспечивать стоянку 50 самолетам одновременно (из них 26 крупных перевозчиков, 18 воздушных судов общего назначения и 6 малых или средних транспортно-десантных самолетов).
Взлетно-посадочная полоса имеет ширину 75 м и длину 3 500 м. Даже знаменитый своими масштабами авиалайнер А380 сможет уверенно там «припарковаться».
В момент открытия у аэропорта были в наличии все сертификаты для поддержания стандартов работы на высшем уровне.
Напомним, что Limak является основным учредителем Группы компаний Limak Marash.
Заказчик: SENEGAL DAKAR BLAISE-DIAGNE INTERNATIONAL AIRPORT
Общая площадь проекта составляет — 450000 м2
Аэропорт оснащен 6 телескопическими трапами, имеет коммерческую площадь 5000 м2 и 3 VIP-зала; в аэропорту созданы условия для свободного перемещения лиц с ограниченными возможностями. Аэропорт принят в эксплуатацию на 25 лет партнерами Limak, Summa и Правительство Сенегала. Вместимость — 3 млн. пассажиров, и может быть увеличена до 10 млн.
Сроки реализации проекта: 2016 - 2017
#LMSprojects #limakmarash #lms #лмс #строительство #генподрядчик #проектирование #строительствоаэропортов #аэропортовыйкомплекс #аэропортоваяинфраструктура #аэропортблездиань #BlaiseDianeAirport
Видео доступно в новый версии сайта

На площадке будущего АВК Минеральные Воды заложили первый камень
У аэропорта Минеральные Воды будет новый терминал. На площадке будущего аэровокзального комплекса министр дорожного хозяйства и транспорта Ставропольского края, руководство «Новапорт Холдинга», Спектрум и генерального подрядчика ЛМС заложили первый камень в фундамент будущего аэропорта для внутренних авиалиний. Строительная техника на объекте уже работает.
Всё больше людей летают через Ставрополье, выбирают для отдыха Кавминводы. Новый терминал сможет обслуживать в год почти вдвое больше пассажиров.
Трехэтажный терминал будет оборудован пятью телетрапами, на досмотре, регистрации, с багажом будут работать высокотехнологичные системы. Задача - сделать аэровокзал современным и комфортным.
Терминал откроется в 2025 году к столетию аэропорта.
Строительство ведёт надежный генеральный подрядчик - Группа компаний "Лимак Маращ".
#LMSprojects #limakmarash #lms #лмс #строительство #генподрядчик #проектирование #строительствоаэропортов #Новапорт #аэропортовыйкомплекс #аэропортоваяинфраструктура #аэропортминеральныеводы #аэропортминводы #МинеральныеВоды #airportMineralnyeVody 0:36
Строительство аэропорта Платов в Ростове-на-Дону: вспоминаем как это было?
В 2017 году генеральный подрядчик Группа компаний "Лимак Маращ" реализовала строительство полного комплекса аэровокзальной инфраструктуры первого в России нового Аэропорта. Давайте вспомним особенности этого проекта?
Во-первых, было построено в чистом поле 2 терминала, включая VIP.
Во-вторых, строя такие здания, всегда учитываются повышенные требования: ведь там работают контролирующие органы, такие как ФСБ, ФТС, таможенные службы. Для них нужны специализированные помещения, которые мы реализуем под определенные требования.
Отдельно была построена большая блочно-модульная котельная, подведен трубопровод и построена насосная станция для обеспечения водой из реки Дон. Подведены сети электроснабжения 10 кВ от ПС 110 кВ и построен Центральный распределительный пункт на 25 МВт от которого в свою очередь построены внутренние высоковольтные распределительные сети.
При реализации строительства отсутствовали инженерные сети необходимые для обеспечения такого крупного инфраструктурного объекта. В кратчайшие сроки проделана большая работа по подведению наружных инженерных сетей с учетом
взаимодействии с правительством Ростовской области и ресурсоснабжающих организаций, так как обычно сроки подвода постоянных инженерных сетей в среднем
опаздывает минимум на полгода.
Но объект было важно достроить к регламентированному сроку
- для проведения ЧМ по футболу, поэтому технические специалисты и руководство LMS очень постарались сделать работу по синхронизации
сроков ввода в эксплуатацию всего комплекса с подводом и вводом в эксплуатацию инженерных сетей от города: газ, вода, электричество.
В пиковое время на объекте строительства было занято около 1800 специалистов.
В то время ещё не все пользовались BIM-технологией (это было редкое явление), но мы её уже подключили. Она и позволила исключить коллизии при вводе инженерных сетей и создать точную визуализацию проекта для согласования с заказчиком.
В срок успели, объект выполнили качественно. Это получилось благодаря сотрудничеству с заказчиком и использованию последних технологий в строительстве.
Подтверждая репутацию надежного генподрядчика, ГК Limak Marash качественно и в срок выполняет свои обязательства перед заказчиками, которые доверяют нам вновь реализацию своих проектов.
#LMSprojects #limakmarash #lms #лмс #строительство #генподрядчик #проектирование #строительствоаэропортов #аэропортырегионов #аэропортовыйкомплекс #аэропортоваяинфраструктура #аэропортплатов #платов

Видео доступно в новый версии сайта

Смотрите прогресс строительных работ в мае на Восточном выезде из Уфы на Федеральную трассу М-5 Урал в Башкирии.
Генподрядчик - ООО «Лимакмаращавтодороги», входящее в Группу компаний «Лимак Маращ».
Реализация проекта по строительству автодороги регионального пользования Республики Башкортостан включает в себя три масштабных этапа:
Первый этап - автодорожный тоннель, включающий в себя два тоннеля длиной 1.2 км, по две полосы в каждом. Ширина дороги составит 8.5 м х 2.
Второй этап - стальной мост над рекой Уфа длиной 470 м и эстакада длиной 2 200 м, с двумя двухполосными платформами. Ширина дорожного полотна составит 27.7 м.
Третий этап - автодорога длиной 12 км с четырьмя полосами движения. Категория дороги - IБ (экспресс). Ширина дороги – 26 м.
#LMSprojects #LMS_ВосточныйВыезд
#limakmarash #lms #лмс #строительство #лма #лимакмаращавтодороги #восточныйвыезд #уфа #башкортостан #радийхабиров #строительствоавтодорог #инфраструктурноестроительство #строительствотоннелей #строительствомостов #строительствомагистралей 0:24

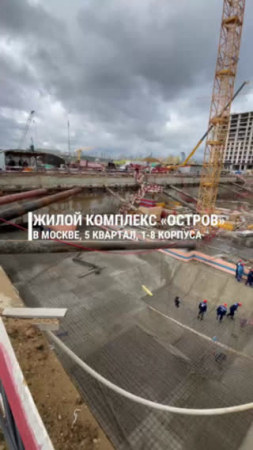

Динамика строительства пятого квартала ЖК "Остров" в Москве в мае
Генеральный подрядчик Группа компаний «Лимак Маращ» высокими темпами продолжает строительство пятого квартала Жилого комплекса «Остров» (1-8 корпуса) в Москве.
Строители успешно завершили монолитные конструкции подземной части.
Ведутся работы по следующим направлениям:
— Монолитные конструкции — выполнено 82%.
— Продолжается устройство наружных стен — выполнено 24%.
В корпусах продолжаются отделочные работы. Также ведется устройство фасадов и инженерных систем.
На строительной площадке трудится 1375 рабочих, включая ИТР.
Заказчик проекта – ООО «Донстрой».
Подтверждая репутацию надежного генподрядчика, ГК Limak Marash качественно и в срок выполняет свои обязательства перед заказчиками, которые доверяют нам вновь реализацию своих проектов.
#lms_projects #lms_ЖК #lms_ЖКОстров #limakmarash
#lms #лмс #строительство #москва #жкостров #Донстрой #девелопмент #новостройки #жилойкомплекс #застройщик #недвижимость #генеральныйподрядчик

Видео доступно в новый версии сайта

Нихат Оздемир и Радий Хабиров проинспектировали Восточный выезд
18 мая Председатель Совета директоров Limak Holding Нихат Оздемир и член Совета директоров Группы компаний «Лимак Маращ» Сердар Турхан Баджаксыз совместно с Главой Республики Башкортостан Радием Хабировым и заказчиком Генеральным директором ООО «БКК» Асабали Закавовым проинспектировали стройку Восточного выезда из Уфы на Федеральную трассу М-5 Урал в Башкирии.
Смотрите видео с обхода строительства автодороги, стального моста и автодорожного тоннеля.
Подтверждая репутацию надежного генподрядчика, ГК Limak Marash качественно и в срок выполняет свои обязательства перед заказчиками, которые доверяют нам вновь реализацию своих проектов.
#LMSprojects #LMS_ВосточныйВыезд
#limakmarash #lms #лмс #строительство #лма #лимакмаращавтодороги #восточныйвыезд #уфа #башкортостан #радийхабиров #строительствоавтодорог #инфраструктурноестроительство #строительствотоннелей #строительствомостов #строительствомагистралей 0:59
Видео доступно в новый версии сайта

Нихат Оздемир проинспектировал стройки LMS в Москве
17 мая Председатель Совета директоров Limak Holding Нихат Оздемир в сопровождении членов Совета директоров Группы компаний «Лимак Маращ» Сердара Турхана Баджаксыз и Сельчука Караджа провели обход строительных площадок в Москве:
- Жилой комплекс «Символ» (16-18 корпуса),
- Жилой комплекс «Остров» (1-8 корпуса),
- Многофункциональный торговый комплекс «Кузьминки».
Руководители вышеуказанных проектов – Эрдал Урал, Эрман Эракман и Хайреттин Йолсал доложили руководству о состоянии объектов, качеству работ и материалов, финансовых показателях и сроках выполнения. Нихат Оздемир остался доволен отчётом.
Подтверждая репутацию надежного генподрядчика, ГК Limak Marash качественно и в срок выполняет свои обязательства перед заказчиками, которые доверяют нам вновь реализацию своих проектов.
#lms_projects #lms_ЖКСимвол
#limakmarash #lms #лмс #строительство #жксимвол #жкостров #москва #Донстрой #девелопмент #новостройки #жилойкомплекс #застройщик #недвижимость #ТЦКузьминки #Кузьминки 0:30
Губернатор проверил ход строительства Пермской художественной галереи
Специалисты генерального подрядчика Группы компаний «Лимак Маращ» высокими темпами ведут строительство нового здания Пермской государственной художественной галереи.
Накануне ход работ на объекте проверил губернатор Пермского края Дмитрий Махонин.
Завершены работы по монтажу основания кровли из профилированного листа и монтажу фасада из сэндвич-панелей. Выполнены на 100% работы по кладке наружных стен из пеноблока, а внутренних – на 95%.
Строители продолжают отделочные работы в подвальных помещениях. Подходят к завершению: штукатурка стен– выполнено на 96%, и чистовая отделка полов керамогранитом – выполнено 82%. На 1 и 2 этажах идут работы по устройству стяжки пола – выполнено 23%.
Одновременно специалисты LMS ведут строительные работы на трех литерах: литере О, литере Ц и литере Н.
Рабочие ведут монтаж инженерных систем: вентиляции – выполнено 15%, канализации – выполнено 6%, электрики – выполнено 6%.
Заказана поставка цельных шестиметровых стеклянных витражей и медных листов для отделки фасада нового здания.
Количество специалистов на объекте – 320, включая ИТР.
Подтверждая репутацию надежного генподрядчика, ГК Limak Marash качественно и в срок выполняет свои обязательства перед заказчиками, которые доверяют нам вновь реализацию своих проектов.
#LMSprojects #LMS_ПермскаяГалерея
#limakmarash #lms #лмс #строительство #генподрядчик #проектирование #пермь #пермскаягалерея #минстройПерми #минстрой #минстройперми #новостиПерми #Махонин
LMS готовит площадку для реконструкции аэропорта Рощино
Генеральный подрядчик Группа компаний «Лимак Маращ» осуществляет поэтапную реконструкцию существующего действующего аэровокзального комплекса международных/внутренних воздушных линий международного аэропорта Тюмень (Рощино).
15 мая стройплощадку посетили генеральный директор «Новапорт Холдинг» Сергей Рудаков и заместитель губернатора Тюменской области Сергей Шустов. Экскурсию по стройке провел руководитель проекта ЛМС Дога Чепич.
Строители практически полностью снесли бывшее здание КДП (командно-диспетчерского пункта), и начали устройство котлована для возведения нового.
Идет мобилизация площадки, на объекте работает крупная строительная техника: 5 экскаваторов, 2 трактора, манипулятор и автокран.
Подтверждая репутацию надежного генподрядчика, ГК Limak Marash качественно и в срок выполняет свои обязательства перед заказчиками, которые доверяют нам вновь реализацию своих проектов.
#LMSprojects #limakmarash #lms #лмс #строительство #генподрядчик #проектирование #строительствоаэропортов #Новапорт #аэропортовыйкомплекс #аэропортоваяинфраструктура #аэропорттюмень #аэропортрощино
